8月15日,瑞浦兰钧能源股份有限公司新能源造作基地(三期)110kV电站作为公司自建的首个110kV电站,一次受电成功,意思沉大,不仅为三期项主张后续建设及投产提供了坚实的电力保险,同时也为后续其他基地堆集了贵重的建设经验。

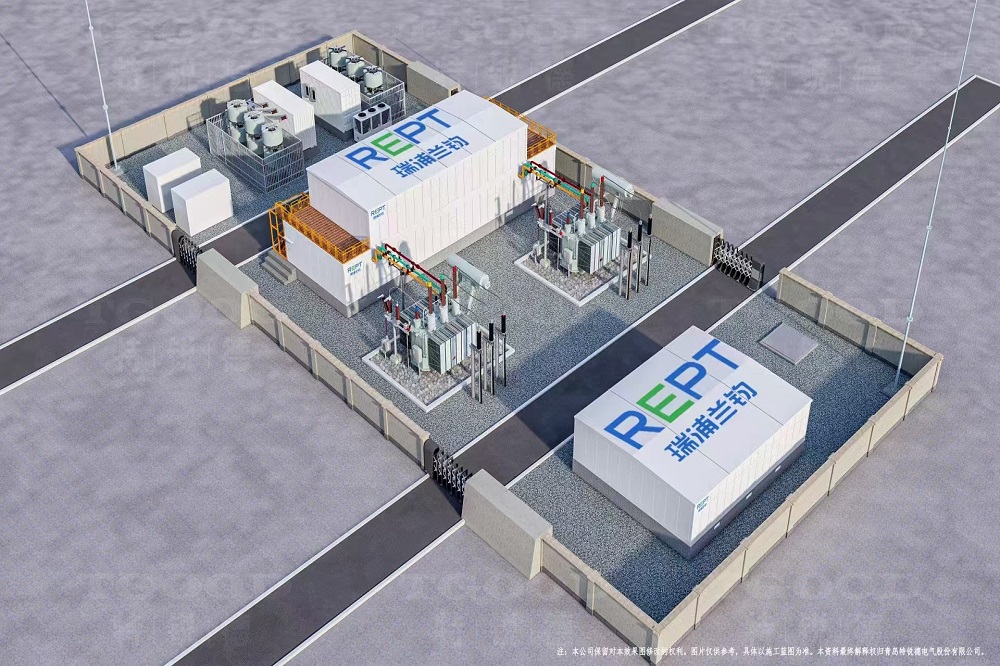

110kV变电站作为项目电力能源的主题枢纽,承担着向全厂各出产区域分配输送电能的沉要工作。本站占地1800平方米,装机容量95000kVA。

变电站建设从6月13日起头地基施工到8月15日顺利受电,仅耗时62天。速度的背后是荆州市区各级当部门门的协调支持,是国网荆州供电公司提供的中央查抄与竣工检验等全方位服务保险,以及总包单元的专业与高效。多方协同使得瑞浦兰钧实现了输变电工程“落成即投用”的卓越指标,确保了项主张高质量按时受电。

本次110kV电站按节点如期顺利受电,是瑞浦兰钧三期项目建设的沉要里程碑节点,更是企业加快推动三期项目建设与投产的关键一步。瑞浦兰钧将以此为契机,以壮大的电网支持,持续加快三期项目建设投产,为公司甚至区域经济社会的高质量发展注入强劲动力。
